6月30日,成都空港新城220千伏输变电工程投运,标志着国网成都供电建设的迎峰度夏重点工程全部建成投运,成都电网安全承载能力提升至2310万千瓦。待7月中旬检修计划执行完毕,将实现全元件运行,以最佳状态最大出力确保迎峰度夏和世运会保电期间平稳运行。

邛崃500千伏变电站全貌。(王晨霁 摄)
2024年6月,成都电网安全承载能力达到2040万千瓦。一年间,电力建设者克服作业量成倍增长、连续夜间施工等重重困难,投运大中型基建项目33项,使成都电网安全承载能力提升至2310万千瓦,年增13.2%,创造了电网建设的“成电速度”。
电网建设离不开完备的政策支持体系。今年1月,成都首次举办新型电力系统高质量发展现场推进活动,与国网四川省电力公司签订《政企合力打造现代一流电网推动成都市经济社会高质量发展深化合作协议》。今年4月,成都市人民政府办公厅印发《关于进一步增强成都市电力保障能力的若干政策措施》。近年来,成都市委、市政府陆续出台电力规划、电网建设等33项政策,形成了较为完备的“政策保障矩阵”。

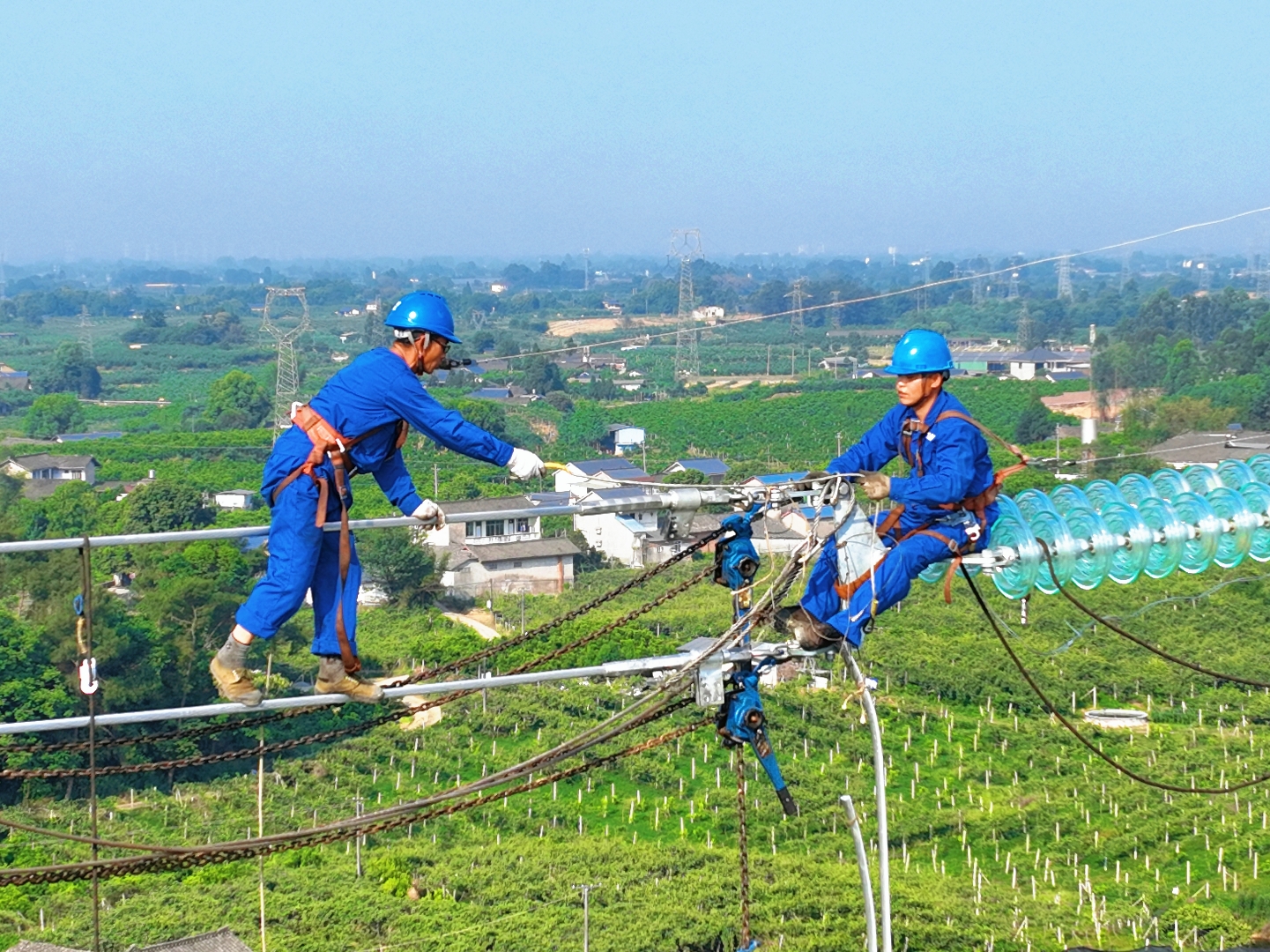

国网成都供电公司高空作业人员在成都邛崃500千伏输变电工程220千伏配套工程施工现场紧固导线。(梁洋 摄)
2025年不仅是四川有电、成都有电120周年,也是“十四五”收官、“十五五”开局的关键之年。成都电网建设体量之大、任务之重前所未有,全年在建大中型基建项目87项。
一项项工程的建成投运,为安全承载能力大幅提升打下了坚实的物质基础。6月26日,成都邛崃500千伏输变电工程投运。投运后,新增变电容量240万千伏安,为邛崃市、大邑县、新津区等成都西南片区经济社会发展提供电力保障,成都“立体双环”网架规划中的“内七外八”共计15座变电站已建成13座。

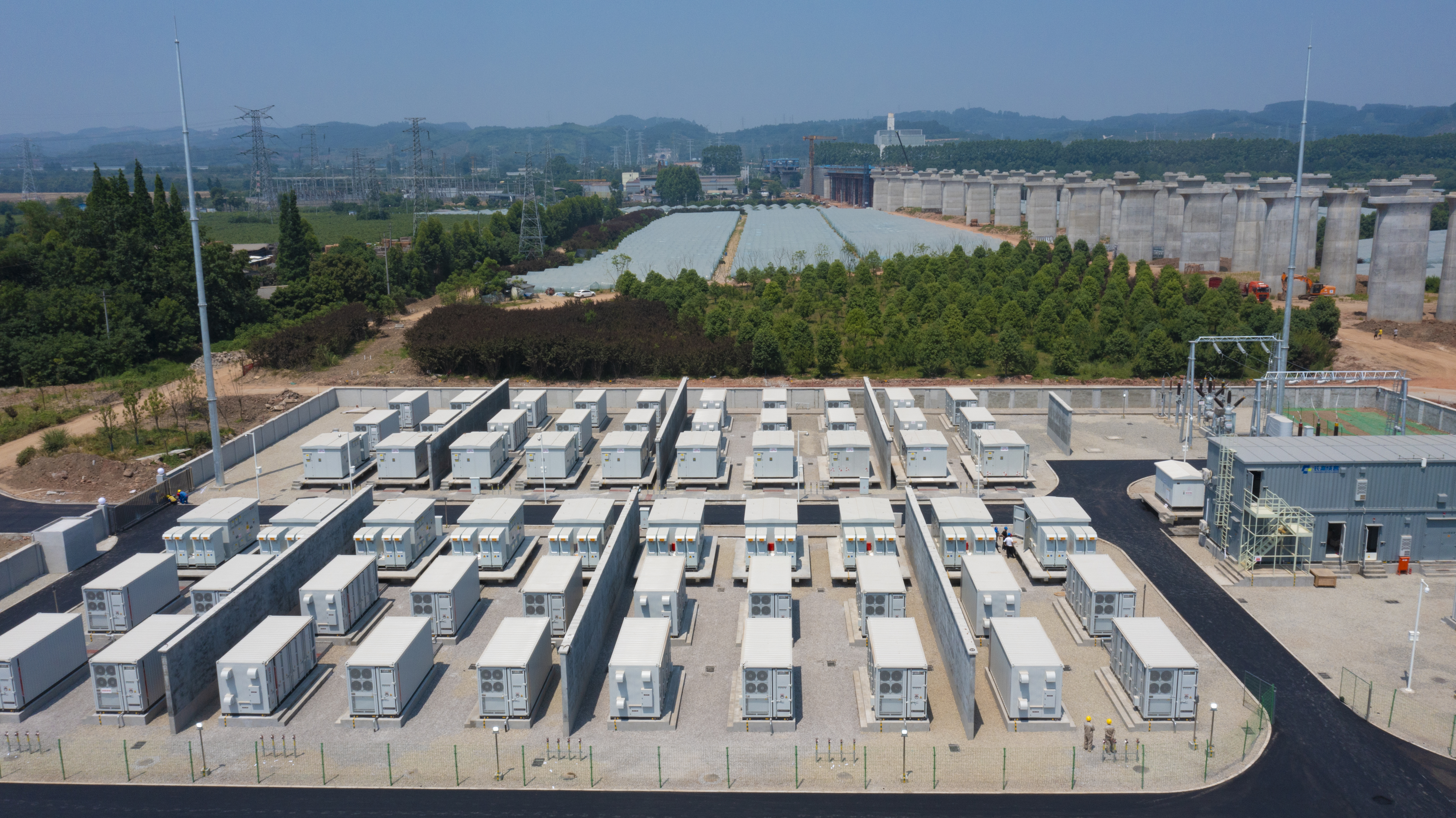

成都新津邓双储能电站全貌。(陈红梅 摄)
据统计,2024年7月至今,国网成都供电投运500千伏变电站1座、220千伏变电站6座、110千伏变电站4座,投运项目总计新增变电容量561万千伏安、500千伏线路344.9千米、220千伏线路480.8千米、110千伏线路181.93千米。
此外,成都正加速推进新型电力系统建设,分布式光伏、新型储能等落地案例“遍地开花”。今年5月26日,投资2.25亿元、装机规模10万千瓦/20万千瓦时的四川成都新津邓双储能电站正式投运,标志着成都新型电力系统建设在储能方面取得关键性、突破性进展。随后,彭州永定桥储能电站也顺利投运,两座电站能够在负荷高峰时段提供20万千瓦保供顶峰能力,单次充电可供约20万台1.5P空调使用两小时。国网成都供电优化容缺受理、方案评审流程,为电网侧储能电站提供全方位高效服务,助力储能电站按期投运。
据介绍,到2025年底,国网四川电力将建成成都500千伏“立体双环”网架,成都电网主网承载能力将达到2600万千瓦,较“十三五”末翻一番。
封面新闻记者 杨博
